전기가 새 해자다: AI 데이터센터 전력 병목과 한국 전력기기 3사의 기회
AI 인프라의 병목이 칩에서 전기로 옮겨갔다. 2030년 데이터센터 전력 945 TWh 전망, 미국 접속 대기열 2,285 GW, 변압기 리드타임 144주. 그 시간의 가격을 받는 한국 전력기기 3사의 수주잔고를 숫자로 읽는다.
전기가 새 해자다: AI 데이터센터 전력 병목과 한국 전력기기 3사의 기회
30초 요약
AI 인프라 경쟁의 병목이 칩에서 전기로 옮겨갔다. 전 세계 데이터센터 전력 소비는 2024년 415 TWh에서 2030년 약 945 TWh로 두 배 이상 늘어난다(국제 에너지 기구, 2025-04-10 기준). 미국에서는 발전·에너지 프로젝트 2,285 GW가 계통 접속 대기열에 쌓여 있고(2026-04-07 발표 자료 기준), 대형 변압기 리드타임은 2022년 약 100주에서 128~144주 수준으로 길어졌다. 칩은 돈으로 사지만 전기는 시간으로만 산다. 그 시간의 가격을 받는 쪽에 한국 전력기기 3사가 있다. HD현대일렉트릭의 수주잔고는 2026년 2분기 말 USD 69억으로 사상 최대를 기록했고, 효성중공업의 중공업부문 수주잔고는 2026년 상반기 말 11.8조 원에 달했다.
| 항목 | 수치 (본문 기준) |
|---|---|
| 전 세계 데이터센터 전력 소비 | 2024년 415 TWh → 2030년 약 945 TWh |
| 미국 계통 접속 대기열 (태양광·저장장치·천연가스) | 2,285 GW |
| 대형 변압기 리드타임 | 2022년 약 100주 → 128~144주 |
| HD현대일렉트릭 수주잔고 (2026년 2분기 말) | USD 69억 |
| 효성중공업 중공업부문 수주잔고 (2026년 상반기 말) | 11.8조 원 |
| LS ELECTRIC 신규수주 (2026년 1~9월) | 약 5.4조 원 |
Background: 병목은 이동한다

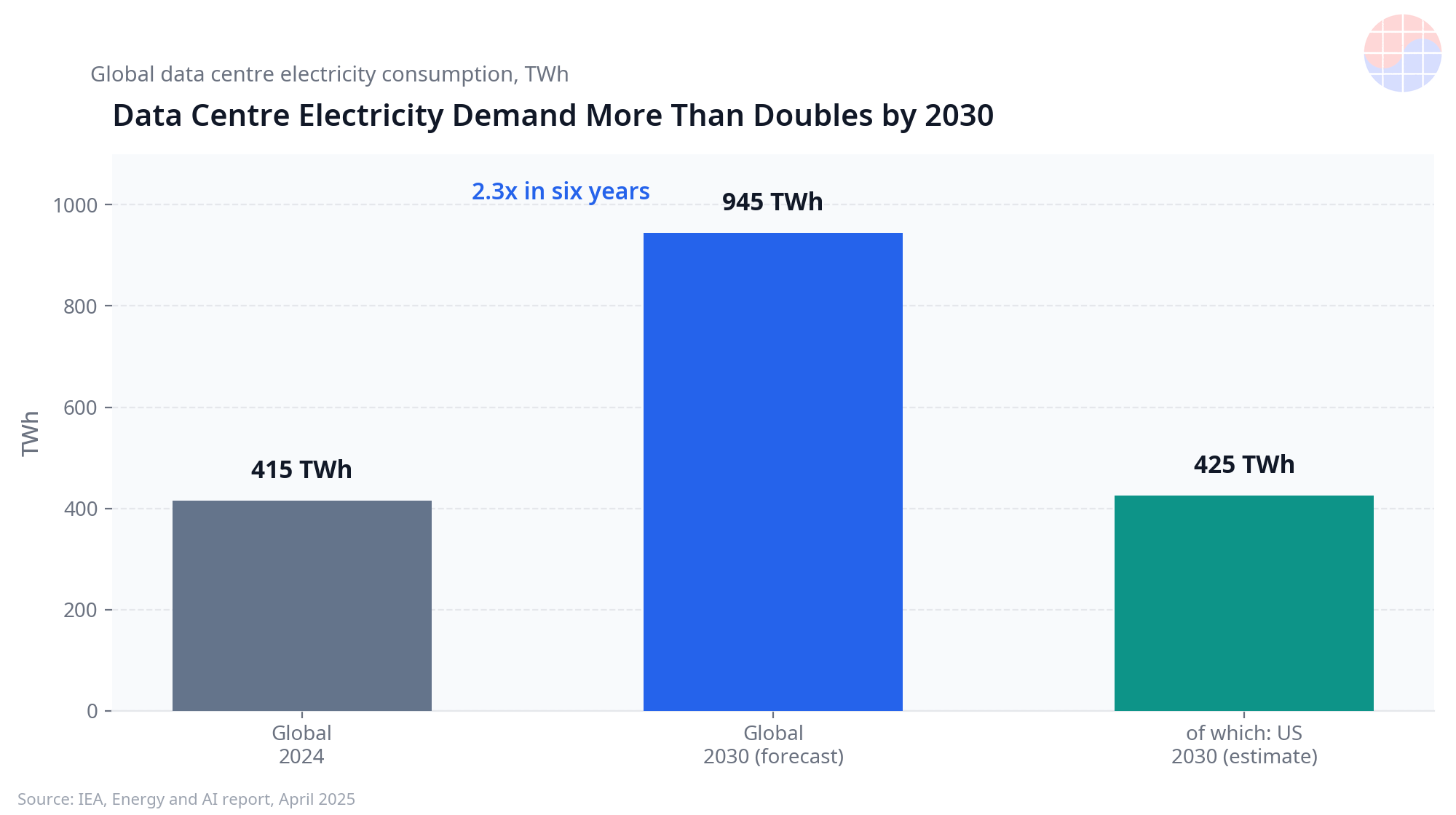

AI 데이터센터 경쟁의 서사는 오랫동안 GPU 확보전이었다. 그러나 2025년을 지나며 현장의 언어가 바뀌었다. 하이퍼스케일러 최고경영자들이 실적 발표와 인터뷰에서 반복하는 단어는 칩이 아니라 전력(power), 접속(interconnection), 리드타임(lead time)이다. 배경에는 수요 곡선의 기울기가 있다. 국제 에너지 기구(IEA)가 2025-04-10 발표한 'Energy and AI' 보고서에 따르면 전 세계 데이터센터 전력 소비는 2024년 약 415 TWh(전 세계 전력 소비의 약 1.5%)에서 2030년 약 945 TWh로 증가한다. 미국 데이터센터 전력 소비는 2030년 약 425 TWh로 2024년 대비 130% 이상 늘고, 이 증가분만으로 미국 전체 전력 수요 증가분의 약 절반을 설명한다.
공급 측은 이 기울기를 따라가지 못한다. 발전소를 짓는 시간, 송전망을 연결하는 시간, 변압기와 개폐장치를 납품받는 시간이 모두 수요보다 느리다. 미국 로렌스버클리국립연구소(LBNL)가 2026-04-07 발표한 'Queued Up 2026' 자료에 따르면 2025년 말 기준 미국 계통 접속 대기열에는 발전 2,040 GW와 저장장치 750 GW가 쌓여 있고, 이 중 AI 데이터센터 부하와 직결되는 태양광·저장장치·천연가스 합계만 2,285 GW에 이른다. 2025년 한 해 대기열에서 실제로 상업운전까지 간 프로젝트는 약 23 GW 수준에 불과했다. 대기열은 사실상 수년 단위의 줄서기가 됐다.

Deep Dive 1: 수요 — 945 TWh라는 숫자의 무게

숫자를 감각으로 바꿔보자. 2030년 데이터센터 전력 소비 약 945 TWh는 일본 전체의 연간 전력 소비와 맞먹는 규모다. 증가분의 중심은 AI다. 같은 IEA 보고서 기준으로 데이터센터 전력 수요 증가는 재생에너지와 천연가스가 나눠 맡고, 원자력(SMR 포함)은 2030년 이후 본격 기여하는 구조다. 단기 병목 해소 수단은 결국 가스와 계통 설비다.
수요의 질도 달라졌다. 과거 데이터센터 부하는 비교적 평탄했지만, AI 학습 클러스터는 대규모 GPU가 동시에 돌고 멈추는 패턴을 만든다. 전력회사 입장에서는 '얼마나 많이'만큼 '어떤 패턴으로' 쓰는지가 중요해졌고, 이는 변압기·차단기·무효전력 보상장치 같은 계통 설비 수요를 함께 끌어올린다. 데이터센터 한 곳을 짓는 일은 이제 건물과 서버의 문제가 아니라, 하나의 발전소급 부하를 계통에 안전하게 붙이는 문제다.
Deep Dive 2: 공급 — 변압기 144주, 터빈은 2030년 슬롯 경쟁
공급 병목의 상징은 변압기다. 업계 조사(2026년 발표 자료 기준)에 따르면 대형 변압기의 평균 리드타임은 2022년 약 100주에서 2024년 말 128~144주 수준으로 길어졌고, 발전용 승압 변압기는 최대 180주 이상이라는 조사도 있다. 개폐장치 리드타임도 최대 90주 수준으로 보도된다. 데이터센터 건설 기간이 통상 18~24개월인 점을 감안하면, 변압기 주문이 프로젝트 전체 일정의 크리티컬 패스가 되는 셈이다.
발전 측도 마찬가지다. GE Vernova는 2026-04-22 실적 발표에서 대형 가스터빈 수주잔고와 예약 슬롯이 1분기 말 83 GW에서 2026년 중 100 GW 도달 경로에 있다고 밝혔다. 터빈 슬롯은 이미 2029~2030년 인도분까지 경쟁이 붙었다는 것이 업계의 공통된 관측이다. 원전 쪽에서는 Constellation과 Meta의 20년 장기 전력구매계약(2025-06-03 발표, 일리노이 원전 1,121 MW)이 상징적 사건이다. 기존 원전을 AI 부하가 통째로 계약하는 시대가 열렸고, 이는 신규 건설 없이도 '확정된 무탄소 전력' 자체가 희소 자산이 됐음을 보여준다.

Deep Dive 3: 한국 전력기기 3사 — 병목의 가격을 받는 쪽

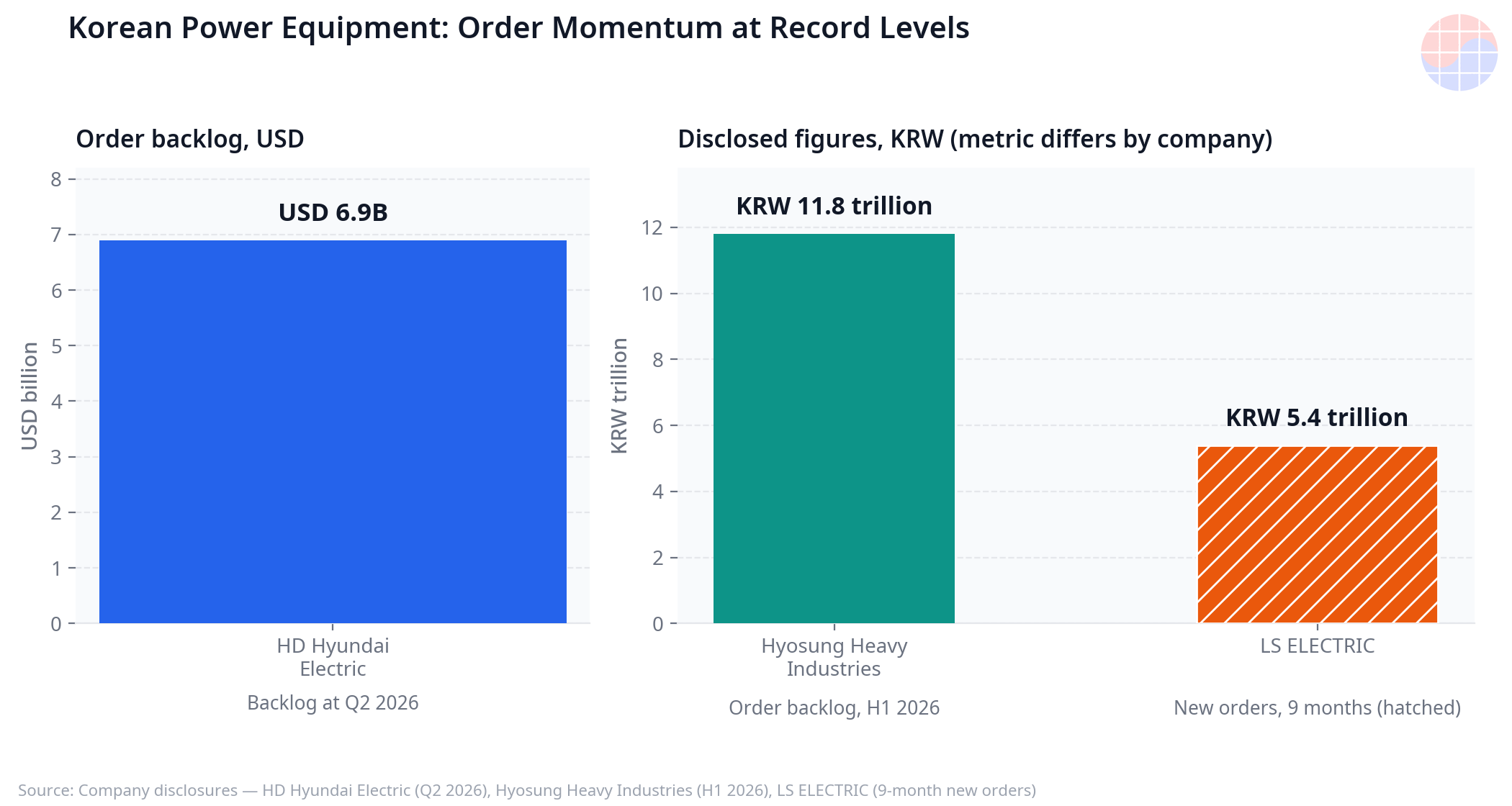

이 병목의 수혜는 지리적으로 분산돼 있지만, 한국 기업들의 존재감이 두드러진다. 북미 변압기 시장은 구조적 공급 부족 상태이고, 미국 내 생산능력만으로는 수요를 감당하지 못한다. 한국 3사의 2026년 지표가 이를 숫자로 보여준다.
- HD현대일렉트릭: 2026년 2분기 매출 1조 1,470억 원(전년 동기 대비 +18.9%), 영업이익 3,372억 원(+47.2%, 영업이익률 29.4%)을 기록했다(2026-07-24 공시 기준). 수주잔고는 USD 69억으로 사상 최대다. 앨라배마 변압기 공장 증설은 2026년 내 가동을 목표로 진행 중이며, 회사는 북미 초고압 변압기 수요를 증설의 명분으로 제시했다.
- 효성중공업: 2026년 상반기 중공업부문 수주잔고가 11.8조 원에 달했고(2026-08 금감원 전자공시 기준), 멤피스 초고압 변압기 공장은 2026년 증설 완료 시 미국 최대급 생산능력을 갖추는 것으로 보도됐다. 미국 현지 생산 거점이 관세와 리드타임 양쪽의 해법이 되고 있다.
- LS ELECTRIC: 2026년 1~9월 신규수주 약 5.4조 원으로, 회사가 제시한 연간 가이던스(5조 원)를 3분기 만에 넘어섰다(2026년 분기보고서 기준). 북미 빅테크 데이터센터향 전력 인프라 수주가 견인했다고 회사는 밝혔다. 텍사스 생산 거점 투자도 2026년 상반기 공시로 확인된다.
세 회사의 공통점은 '한국에서 만들어 미국에 파는 수출'에서 '미국에서 만들어 미국에 파는 현지 생산'으로 무게중심이 이동하고 있다는 것이다. 변압기는 무겁고, 깨지기 쉽고, 규격이 계통마다 다르다. 현지 생산능력과 인증 실적 자체가 진입장벽이며, 한 번 계통에 들어가면 교체 주기가 수십 년인 설비의 특성상 설치 기반이 다음 수주를 만든다.
Deep Dive 4: 한국 국내 수요 — 수출만 볼 일이 아니다
한국 안에서도 같은 방정식이 작동한다. 수도권에 집중된 데이터센터 부하는 송전망 여유 부족과 맞물려 있고, 2024년 분산에너지 활성화 특별법 시행으로 전력계통영향평가 체계가 본격화되면서 신규 데이터센터의 접속 심사는 이전보다 엄격해졌다(제도 시행 기준). 평가를 통과해도 실제 접속까지의 기간은 별개의 문제다. 국내 수요자들이 체감하는 병목과 미국 하이퍼스케일러가 체감하는 병목은 본질적으로 같다. 계통 여유는 공짜가 아니며, 먼저 확보한 자의 자산이 된다.
이 지점에서 한국 전력기기 3사의 국내 입지도 다시 보인다. 국내 계통 투자가 확대되는 국면에서, 북미에서 검증된 초고압 변압기와 개폐장치의 납품 실적은 국내 조달에서도 신뢰 자산으로 작동한다. 수출 시장에서 번 병목 프리미엄이 국내 계통 현대화 수요와 만나는 지점이며, 3사의 중장기 수요 기반이 북미 단일 시장이 아니라는 뜻이다. 물론 국내 계통 투자는 공공 조달 성격이 강해 마진 구조는 북미 민간 수요와 다르다. 그럼에도 물량의 안정성이라는 측면에서는 상호 보완적이다.
Chase's Take
전력 병목을 '일시적 공급 부족'으로 보면 틀린다. 세 가지 구조적 이유가 있다. 첫째, 수요의 계약 구조가 바뀌었다. 하이퍼스케일러는 전력을 현물로 사지 않는다. 20년 단위 PPA, 원전 통째 계약, 터빈 슬롯 예약처럼 전력을 '자산'으로 확보한다. 둘째, 공급의 시간 상수가 길다. 반도체 팹은 2~3년이면 짓지만 송전망은 인허가만으로 수년이 걸리고, 변압기 공장 증설도 숙련 인력과 코어 강판 수급에 묶여 있다. 셋째, 병목의 위치가 분산돼 있다. 발전, 송전, 변전, 배전 어느 한 곳만 풀어도 전체가 풀리지 않는다.
투자 관점의 핵심 질문은 '누가 병목의 가격결정권을 갖는가'다. GPU 시대의 가격결정권은 설계사와 파운드리에 있었다. 전력 시대의 가격결정권은 리드타임을 단축할 수 있는 자, 즉 잔고와 현지 생산능력을 이미 확보한 설비 기업에 있다. 한국 3사의 영업이익률(예: HD현대일렉트릭 2026년 2분기 29.4%)은 제조업 평균을 크게 웃도는 수준으로, 이들이 이미 병목 프리미엄을 가격에 반영하고 있음을 보여준다. 리스크는 명확하다. 데이터센터 투자가 둔화하면 잔고는 취소 압력을 받고, 중국산 변압기·부품의 우회 유입이나 미국 내 경쟁사 증설이 프리미엄을 갉아먹을 수 있다. 다만 계통 접속 대기열이라는 '시간의 벽'은 가격이 아니라 순서의 문제라, 단기 가격 경쟁만으로는 뚫기 어렵다.
Implications
- 하이퍼스케일러: 전력 확보가 입지 전략을 결정한다. 칩 조달보다 계통 접속 시점이 데이터센터 가동일을 정하는 시대에, 전력 계약 부서가 사실상 전략 부서가 된다.
- 전력기기 기업: 잔고의 질이 중요해진다. 취소 조항, 가격 조정 조항, 현지 생산 비중이 같은 잔고라도 가치를 가른다. 한국 3사에는 북미 현지화 속도가 곧 밸류에이션이다.
- 한국 정책·산업: 국내 데이터센터도 같은 벽에 부딪힌다. 수도권 집중 부하에 대한 전력계통영향평가 체계가 2024년 분산에너지 활성화 특별법 시행으로 본격화됐지만(제도 시행 기준), 평가 통과가 곧 접속 보장은 아니다. 수출로 번 병목 프리미엄을 국내 계통 투자로 환류할 수 있는지가 다음 과제다.
- 투자자: 'AI 수혜주'의 정의를 넓혀야 한다. 칩 → 서버 → 전력으로 이동하는 병목의 궤적을 따라가면, 시장의 주목도가 낮은 곳에 이익 성장률이 높은 기업이 남아 있는 구간이 생긴다.
본 글의 수치는 각 기관·기업의 공시 및 발표 자료(기준 날짜 본문 명기)에 기반한 것으로, 전망치는 각 출처의 가정에 따라 달라질 수 있다.
FAQ
Q1. AI 데이터센터 전력 수요는 얼마나 빠르게 늘어나나요? 국제 에너지 기구(2025-04-10) 기준으로 전 세계 데이터센터 전력 소비는 2024년 약 415 TWh에서 2030년 약 945 TWh로 증가할 전망입니다. 미국은 같은 기간 130% 이상 증가해 약 425 TWh에 이릅니다.
Q2. 왜 변압기가 병목인가요? 대형 변압기 리드타임이 2022년 약 100주에서 128~144주 수준으로 길어졌기 때문입니다(2026년 발표 업계 조사 기준). 데이터센터 건설 기간(18~24개월)보다 길어져 프로젝트 일정의 크리티컬 패스가 됐습니다.
Q3. 한국 전력기기 기업들의 실적 근거는 무엇인가요? HD현대일렉트릭은 2026년 2분기 수주잔고 USD 69억(사상 최대)과 영업이익률 29.4%를 공시했고, 효성중공업은 2026년 상반기 중공업부문 수주잔고 11.8조 원, LS ELECTRIC은 2026년 1~9월 신규수주 약 5.4조 원을 기록했습니다.
Q4. 이 병목은 언제 풀리나요? 단기 해소는 어렵다는 것이 중론입니다. 미국 계통 접속 대기열은 2025년 말 기준 발전 2,040 GW 규모이고(2026-04-07 발표), 가스터빈 슬롯은 2029~2030년 인도분까지 경쟁 중입니다. 설비 증설 효과가 본격화돼도 2028년 이후라는 관측이 우세합니다.
Sources
- 국제 에너지 기구 'Energy and AI' 보고서 (2025-04-10): https://www.iea.org/reports/energy-and-ai
- LBNL 'Queued Up 2026' (2026-04-07): https://emp.lbl.gov/queues
- HD현대일렉트릭 2026년 2분기 실적 공시 (2026-07-24): https://www.hd-hyundaielectric.com
- 효성중공업 전자공시 (2026-08): https://dart.fss.or.kr
- LS ELECTRIC 2026년 분기보고서: https://www.ls-electric.com
- GE Vernova 2026년 1분기 실적 (2026-04-22): https://www.gevernova.com
- Constellation–Meta 20년 PPA 발표 (2025-06-03): https://www.constellationenergy.com
